Chapter 2. Chamber Validation
Environmental Chamber Engineering Guide
시험 전 챔버 안정화가 중요한 이유

Pre-Run은 시간을 채우는 과정이 아니다
환경시험을 시작하기 전에 Chamber를 일정 시간 미리 운전하는 경우가 많습니다.
현장에서는 이를 흔히 Pre-Run, Pre-Conditioning 또는 Chamber Warm-up이라고 표현합니다.
하지만 “시험 전에 30분만 돌리면 된다”거나
“Set Point에 도달하면 바로 DUT를 넣어도 된다”고 단순하게 판단하기는 어렵습니다.
Pre-Run의 목적은 Chamber Controller가 목표값을 표시하도록 만드는 것이 아니라,
실제 시험을 시작해도 Temperature, Humidity, Refrigeration,
Utility 및 Control 상태가 흔들리지 않는 조건을 만드는 것입니다.

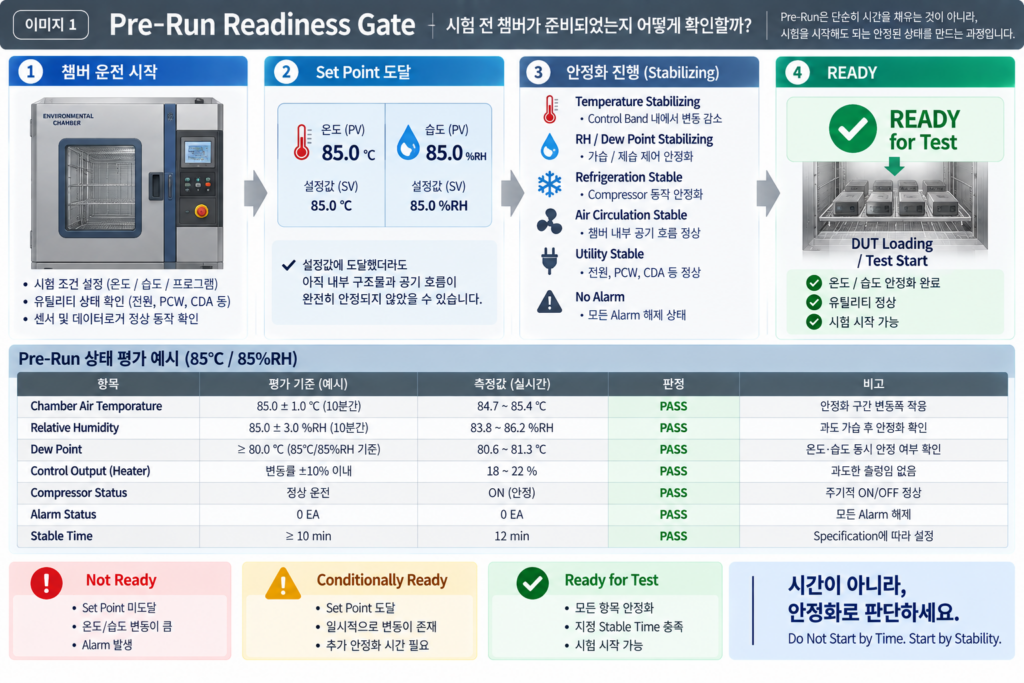

Pre-Run 종료 = 일정 시간 경과가 아니라 Ready Condition 충족

Dry-Run과 Pre-Run은 무엇이 다를까?
앞선 #07에서 다룬 Dry-Run은
Recipe, Alarm, Interlock, Utility와 Data Logging이 정상적으로 동작하는지 사전에 검증하는 과정입니다.
반면 Pre-Run은 검증이 완료된 Chamber를 실제 시험 직전에 운전하여
시험 시작 시점의 환경상태를 안정화하는 과정에 가깝습니다.
즉 Dry-Run의 질문이
“이 시험을 정상적으로 수행할 수 있는가?”라면,
Pre-Run의 질문은
“지금 DUT 시험을 시작해도 되는 상태인가?”입니다.
RELATED ENGINEERING
Dry-Run은 그보다 앞서 Recipe, Alarm, Interlock, Utility와 Data Logging이
시험을 정상적으로 수행할 수 있는 상태인지 검증하는 과정입니다.

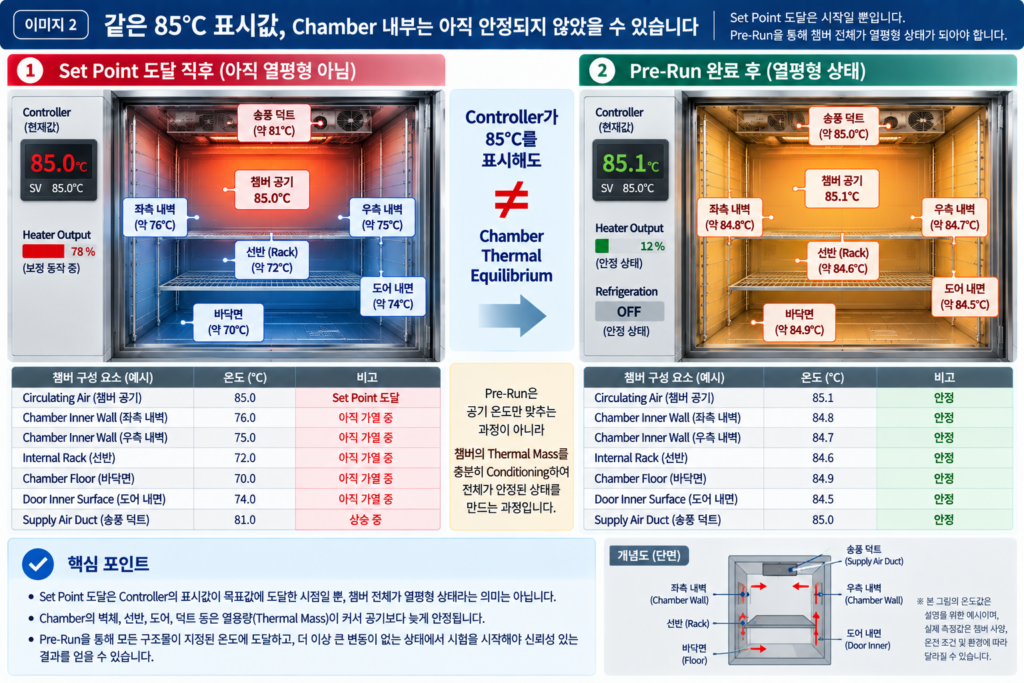

Set Point 도달과 Pre-Run 완료는 다르다
예를 들어 25℃에서 85℃로 운전한다고 가정해 보겠습니다.
Controller가 85℃를 표시한 순간에도 Heater 출력, Refrigeration Capacity,
Chamber Wall과 내부 구조물의 온도는 아직 평형상태가 아닐 수 있습니다.
이때 바로 시험을 시작하면 초기 Dwell 구간에서
Temperature Overshoot 또는 장시간의 Control Correction이 발생할 수 있습니다.
따라서 Pre-Run에서는 Set Point 도달 이후
일정한 Stable Window를 정의하고 실제 변동상태를 확인하는 것이 중요합니다.

| 항목 | 예시 조건 | 측정 결과 예시 | 판정 |
|---|---|---|---|
| Set Point | 85℃ | 85℃ | PASS |
| Control Band | 85℃ ±1.0℃ | 84.6 ~ 85.5℃ | PASS |
| Stable Window | 예: ≥ 10 min | 12 min | PASS |
| Alarm | 0 EA | 0 EA | PASS |
| Final Status | Temperature 및 Utility Stable | READY | |
※ 위 시간 및 허용범위는 Pre-Run 관리방법을 설명하기 위한 Engineering Example이며
IEC의 공통 고정 Acceptance Criteria가 아닙니다.
실제 조건은 제품 시험규격과 내부 Specification을 적용해야 합니다.
RELATED ENGINEERING
그 이후 실제 Chamber Condition이 안정되는 과정입니다.
Ramp Rate, Stabilization과 Dwell이 각각 어떤 구간을 의미하는지 함께 확인해보세요.

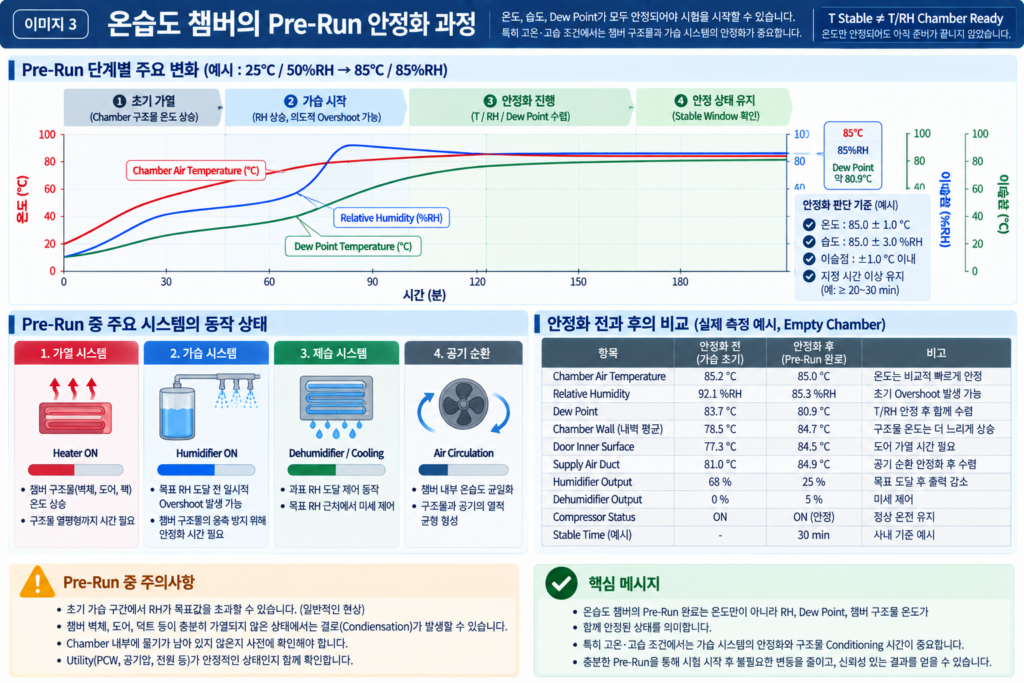

온습도 Chamber는 Temperature만 안정되면 충분할까?
온습도 시험에서는 Temperature 안정만으로 Pre-Run 완료를 판단해서는 안 됩니다.
RH는 Temperature와 Water Vapor의 관계로 결정되기 때문에
Temperature가 흔들리면 RH 역시 함께 변할 수 있습니다.
예를 들어 85℃ / 85%RH 조건에서는
Temperature와 RH뿐 아니라 Dew Point와 Humidity Control Output도 안정되어야 합니다.
초기 가습 과정에서 Chamber Wall 또는 Door가 충분히 가열되지 않은 상태라면
Cold Spot에서 Condensation이 발생하고,
그 이후 증발 과정에서 RH가 다시 변할 수도 있습니다.

| Parameter | Target | 초기 상태 예시 | Stable 상태 예시 |
|---|---|---|---|
| Temperature | 85℃ | 83.5 ~ 87.2℃ | 84.7 ~ 85.4℃ |
| Relative Humidity | 85%RH | 79 ~ 92%RH | 83.8 ~ 86.2%RH |
| Dew Point | 약 80.9℃ | 상승 중 | 안정 |
| Pre-Run 상태 | Control Correction 진행 중 | READY | |

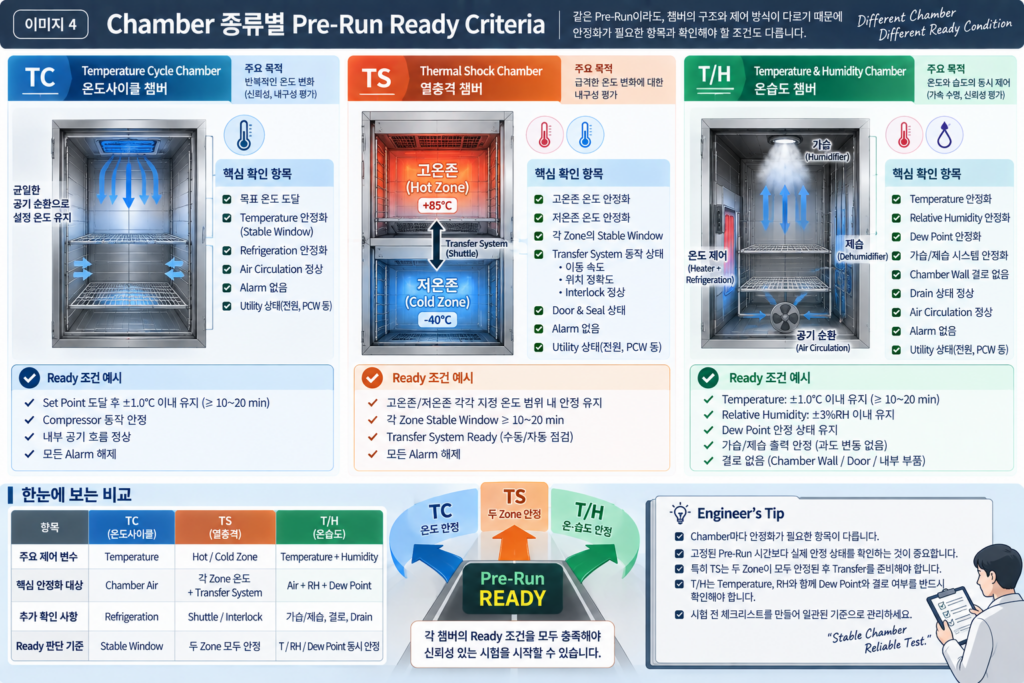

TS, TC, 온습도 Chamber의 Pre-Run 종료 기준은 같을까?
같지 않습니다.
Chamber 구조와 시험 목적에 따라 Ready Condition의 우선순위가 달라집니다.
Temperature Cycle Chamber에서는 안정된 Chamber Air Temperature가 중요하고,
Thermal Shock에서는 Hot Zone과 Cold Zone이 DUT Transfer 전에 각각 충분히 Conditioning되어 있어야 합니다.
온습도 Chamber에서는 Temperature, RH와 Dew Point를 함께 봐야 합니다.
| Chamber | 가장 중요한 Pre-Run 항목 | READY 판단 |
|---|---|---|
| Temperature Cycle | Temperature Control / Refrigeration | Set Point 도달 후 Stable Window 확보 |
| Thermal Shock | Hot / Cold Zone Conditioning | 두 Zone 모두 지정 온도범위 내 안정 |
| Temperature & Humidity | Temperature + RH + Dew Point | T/RH/Dew Point 동시 안정 |

Pre-Run을 너무 일찍 종료하면 어떤 문제가 생길까?
Pre-Run이 충분하지 않은 상태에서 DUT를 투입하면
DUT 자체가 추가 Thermal Load로 작용하여 Chamber가 다시 크게 흔들릴 수 있습니다.
그 결과 시험 초기에 발생한 Temperature 또는 RH 변동을
정상적인 시험 Stress로 잘못 포함하거나,
Dwell Timer가 실제 안정화보다 먼저 시작될 수 있습니다.
| 상태 | 예시 | 시험 영향 |
|---|---|---|
| Temperature 미안정 | 85℃ → 88℃ Overshoot | 초기 과도 Stress |
| RH 미안정 | 85 → 92%RH | RH Overshoot / Condensation Risk |
| Cooling 미안정 | Compressor Capacity 변동 | Ramp / Recovery 영향 |
| Timer 조기 시작 | 30 min Dwell | 실제 유효 Exposure 부족 |
※ Engineering Note
Pre-Run은 IEC 60068에서 모든 Chamber에 동일한 시간으로 정의된 독립 시험항목이 아닙니다.
따라서 “30분 Pre-Run” 또는 “1시간 Pre-Run”을 모든 시험에 일률적으로 적용하는 것보다,
시험 종류와 Chamber 특성에 맞는 Ready Criteria를 정의하는 것이 중요합니다.
IEC 60068-2-78:2025는 Damp Heat Steady-State 시험에
지정된 Preconditioning Procedure를 포함하고 있으며,
IEC 60068-2-14:2023은 Change of Temperature 시험의 Specimen Temperature와 시험조건을 다룹니다.
IEC 60068-3-6:2018은 Specimen이 없는 Temperature/Humidity Chamber의
재현 가능한 Performance Confirmation 방법을 제공합니다.
따라서 Pre-Run 관리에서는 적용 시험규격과 제품 Specification을 우선하고,
내부적으로 Temperature/RH 허용범위, Stable Window,
Utility 상태와 Alarm Condition을 함께 정의하는 것이 좋습니다.
💡 Engineer’s Insight
Pre-Run에서 가장 중요한 질문은
“몇 분 돌렸는가?”가 아니라 “시험을 시작해도 되는 상태인가?”입니다.
같은 Chamber에서도 여름과 겨울의 Ambient Condition,
PCW Temperature, 이전 Recipe의 종료조건,
Door Open 시간 등에 따라 Ready까지 필요한 시간은 달라질 수 있습니다.
따라서 가장 좋은 Pre-Run 기준은 고정 시간 하나가 아니라
실제 Chamber Data에 기반한 Condition-Based Start입니다.
특히 장시간 Reliability Test에서는 시작 전 10~20분을 더 확인하는 비용보다,
시험 시작 후 수십 또는 수백 시간의 Data가 무효가 되는 비용이 훨씬 큽니다.
핵심 정리
- Pre-Run은 실제 시험 직전 Chamber 환경을 안정화하는 과정이다.
- Dry-Run과 Pre-Run은 목적이 다르다.
- Set Point 도달이 곧 Pre-Run 완료를 의미하지 않는다.
- Pre-Run 종료는 고정시간보다 Stable Window와 Ready Criteria로 판단하는 것이 좋다.
- 온습도 Chamber에서는 Temperature뿐 아니라 RH와 Dew Point도 함께 확인한다.
- TS에서는 Hot/Cold Zone이 각각 충분히 Conditioning된 상태인지 확인해야 한다.
자주 묻는 질문 (FAQ)
Q1. Pre-Run은 반드시 30분 이상 해야 하나요?
모든 Chamber와 시험에 적용되는 공통 30분 규칙은 없습니다.
시험조건과 Chamber 특성에 따라 Ready까지 필요한 시간이 달라질 수 있으므로
Temperature/RH의 안정상태와 내부 Specification을 기준으로 판단하는 것이 좋습니다.
Q2. Chamber가 Set Point에 도달하면 바로 DUT를 넣어도 되나요?
권장하지 않습니다.
Set Point 도달 직후에는 Control Output과 내부 구조물 Temperature가 아직 안정되지 않았을 수 있습니다.
일정한 Stable Window를 확인한 뒤 시험을 시작하는 것이 재현성 확보에 유리합니다.
Q3. Pre-Run과 DUT Stabilization은 같은 의미인가요?
다릅니다.
Pre-Run은 DUT 투입 또는 시험 시작 전에 Chamber 환경을 준비하는 과정이고,
DUT Stabilization은 시험품이 목표 환경에 충분히 접근하는 과정입니다.
Q4. 온습도 시험에서 Pre-Run은 무엇을 확인해야 하나요?
Temperature와 RH뿐 아니라 Dew Point, Humidifier Control,
Cold Spot의 Condensation 가능성과 Drain 상태까지 확인하면 좋습니다.
특히 고온·고습 조건에서는 Chamber Wall과 Door가 충분히 안정되는 시간이 중요할 수 있습니다.
Q5. Pre-Run 시간을 줄이는 가장 좋은 방법은 무엇인가요?
단순히 Timer를 줄이는 것이 아니라
Chamber의 이전 상태, Utility Condition 및 다음 Recipe를 관리하는 것이 효과적입니다.
예를 들어 시험 사이에 불필요한 Door Open을 줄이고,
PCW와 Ambient Condition을 안정적으로 유지하면 Ready까지 필요한 시간을 줄일 수 있습니다.
